家是我们人生的驿站,是我们生活的乐园,也是我们避风的港湾。也正因为如此我们在买房的时候考虑的也很多。房子的好坏施工是一个重点。上期小编同开封郑开欧洲小镇君一起为大家介绍外迁的装修。下面该我们新家“带上美美的礼帽了”下面就让我们一起去看看房面的工程标准施工工艺方法。
屋面平板瓦做法节点
坡屋面平板瓦施工工艺

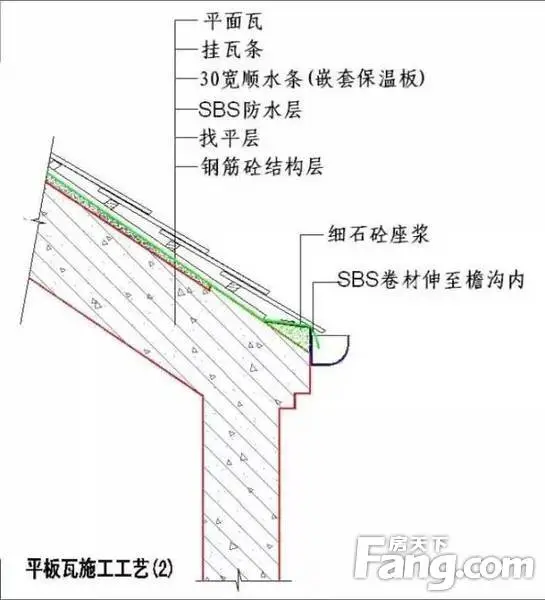

1. 施工工序依次为:混凝土结构层-找平层-防水层-顺水条(嵌套保温板)-挂瓦条-水泥平板瓦。
2.屋面基层找平层平整度不超过1cm,施工时确保阴脊与阳脊、檐口与屋脊拉通线。
3.基层找平面用铁板压光。
4.防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象。
5.顺水条宽30,厚度根据保温板厚度确定,间距≤400,用水沥青涂刷防腐处理。
6.保温板与基层面结合可以用胶水掺水点粘。
7.挂瓦条规格30×30杉木条,用水沥青涂刷防腐处理,用镀锌钢钉固定在钢丝砼上。

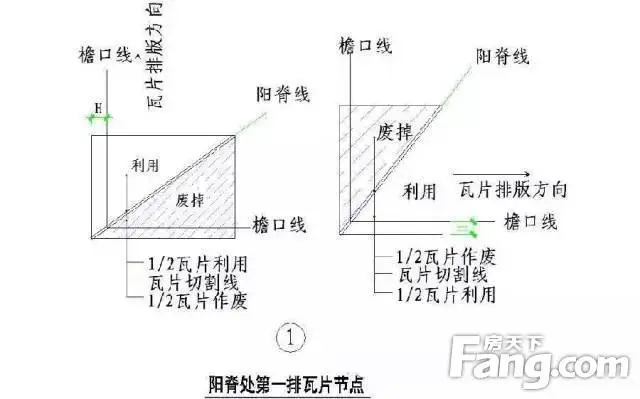

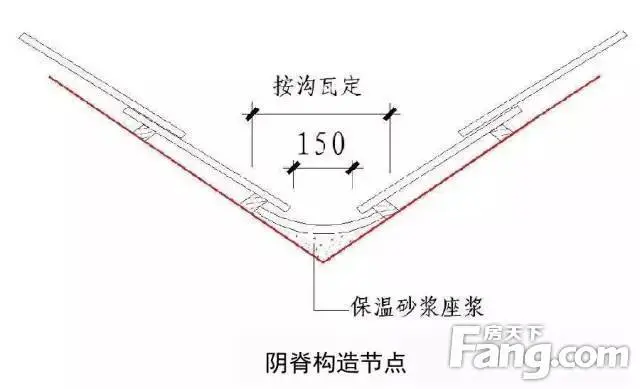

8.当屋面坡度>35度时,顺水条宜采用局部膨胀螺栓固定。




平屋面做法节点

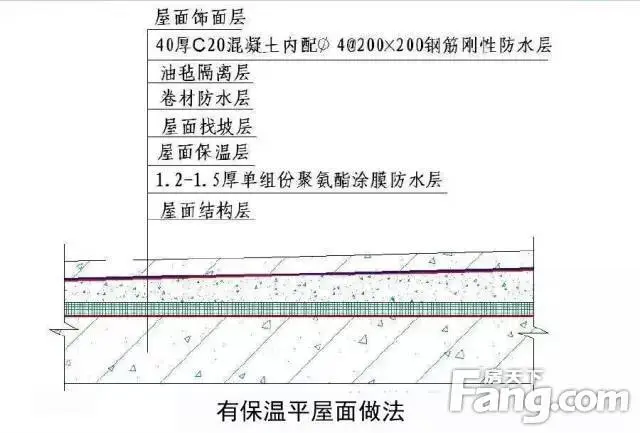

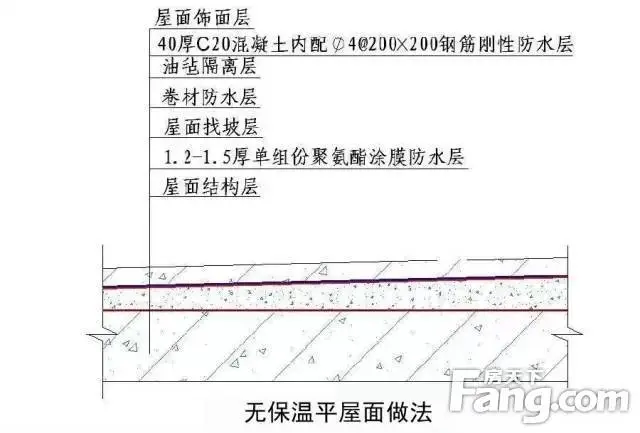

平屋面防水及保温标准施工节点
本节点适用于上人屋面、非上人屋面、地下车库顶板、有保温屋面、无保温屋面。
1.基层结构砼面要求随捣随抹光。

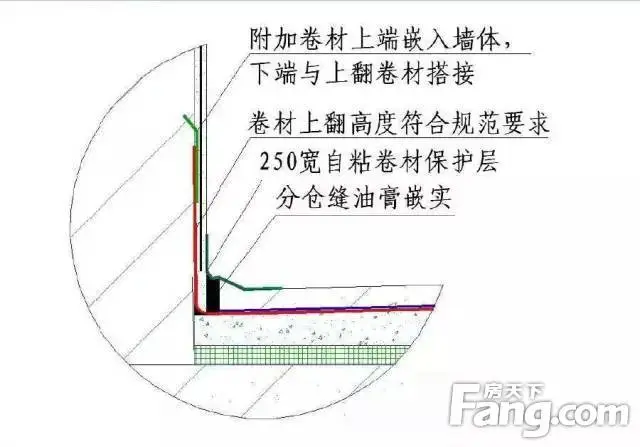

2.防水施工前先将基层清理干净,涂膜防水厚度一致,无起泡起皮,翻边高度达到规范要求。
3.卷材施工前基层阴阳角做成R50圆角,达到防水层施工要求。
4.找坡层坡度达到设计要求,表面要求加水泥砂浆随捣随压光。

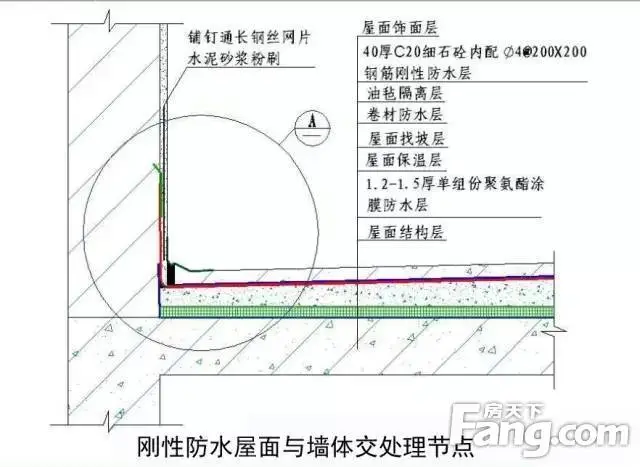

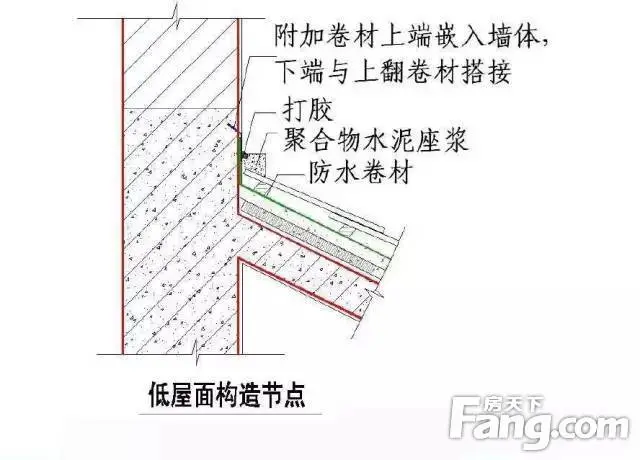

5.卷材施工与基层粘结牢固、无起鼓。卷材搭接和翻边高度符合规范要求,翻边处上口卷材插入砼保护层或粉刷层内。
6.出屋面管道及烟气道与屋面交接处作加固处理,防水按程序同步施工。

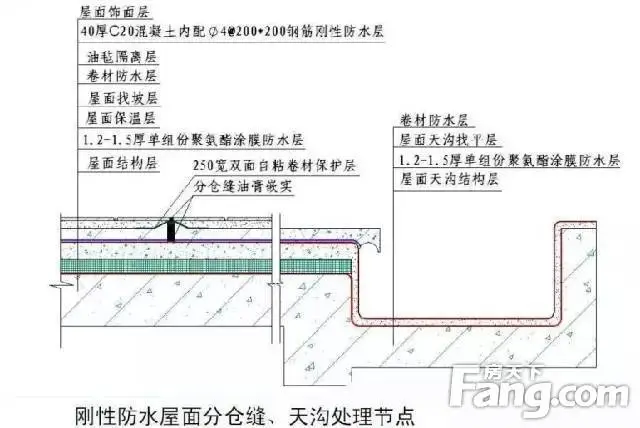

7.刚性防水施工时, 细石砼压实必须随捣随抹光,分仓缝间距不大于4X5米分设,缝宽20mm,钢筋断开。如有地砖时,设置分仓缝可根据地砖模数设置, 要 求分仓缝同地砖缝对齐留设,分仓缝处地砖缝宽度同大面一致,缝内填油膏或打胶收头。
8.每道防水层施工必须做好成品保护工作,保证每道防水的完好性。



开封郑开欧洲小镇屋面实景图片

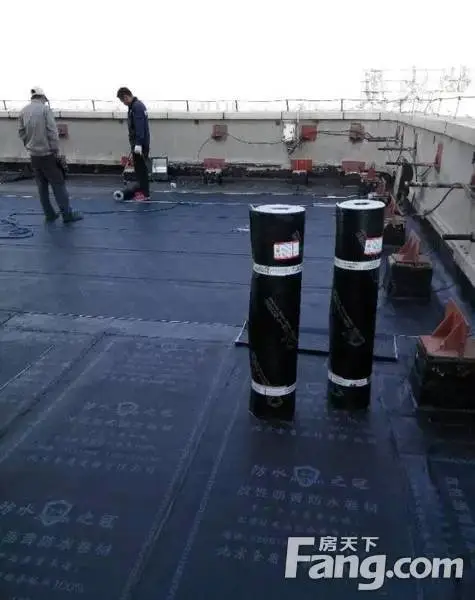

屋面防水卷材施工
屋面施工前做的样板

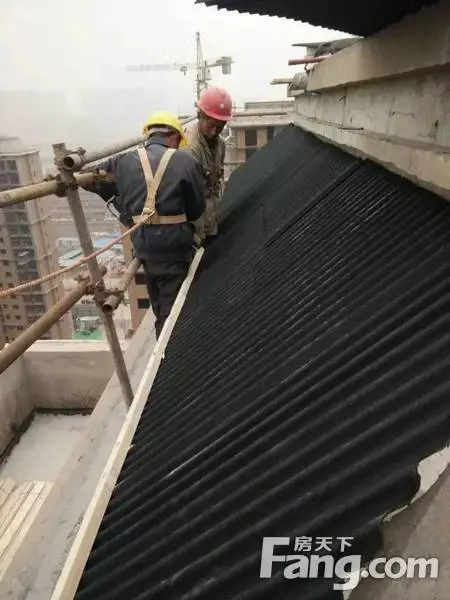

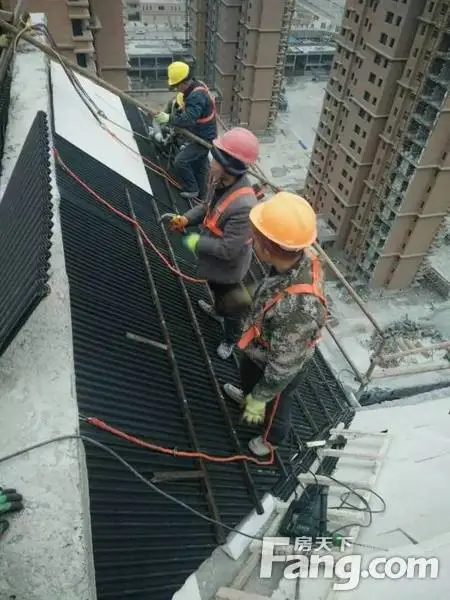

坡屋面瓦施工

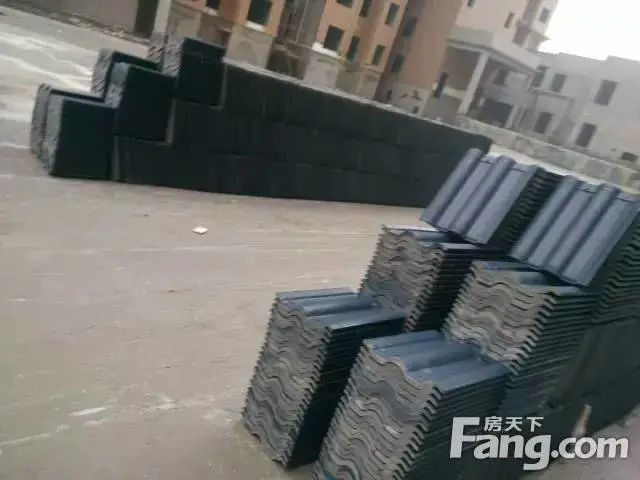

坡屋面瓦
坡屋面施工
坡屋面波形板施工中
各后屋面安全维护均做好全面准备施工

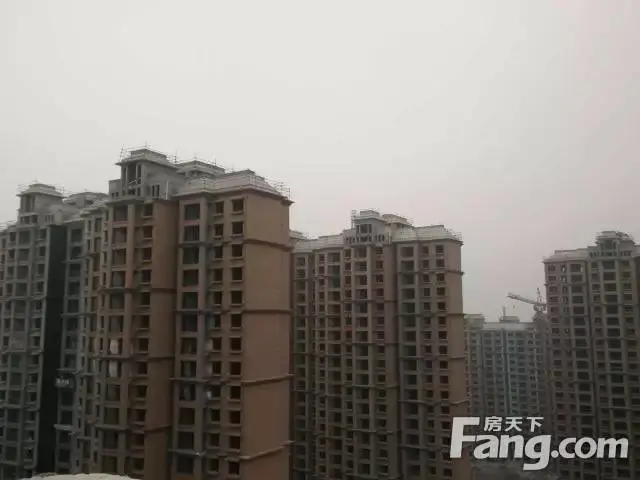

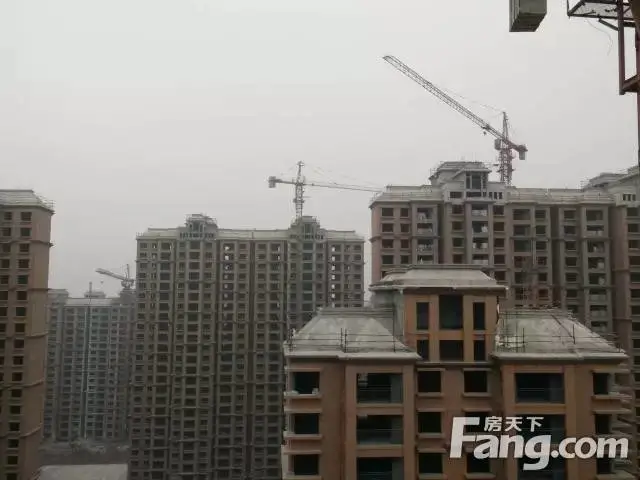

美轮美奂的楼体屋面
经过以上步骤的细心呵护和施工
已然成为小镇中对最耀眼的亮点
住在这里的业主怎能不幸福满满
开封郑开欧洲小镇 为爱筑家
开封郑开欧洲小镇由开封正开置业有限公司开发的,鼎立汴西新区核心腹地,第五大街与金耀路交汇处,三维立体交通畅达八方。北侧为开封城市主干道东京大道,5分钟即可到达开封市中心;毗邻郑开大道和城际轻轨,20分钟即可实现郑州、开封双城切换,无缝链接未来。
开封郑开欧洲小镇新古典主义欧风建筑,优雅写就城市上空一道美丽的天际线;立面精雕细琢,犹如给建筑穿上了一件高级时装;高低错落布局,充分考虑建筑朝向、通风与观景视线,引领开封建筑新风尚。
开封郑开欧洲小镇温馨提醒大家注意保暖!
开封郑开欧洲小镇在此诚挚期待欢迎您的到来!!
开封郑开欧洲小镇售楼热线:400-890-0000 转 641880
